카테고리 없음

신재생에너지 개발 전문가 과정 – 제4주차 신재생에너지 사업 PF

토니치코 2025. 12. 4. 18:35

🏗️ 신재생에너지 Project Financing(PF) 강의 #4









강사 : 나승경 팀장 ( 국민은행)

I. PF의 개념·특징·구조

1. PF의 정의

  • 특정 프로젝트(태양광·풍력·연료전지 등)에서 발생하는 미래 현금흐름(Cash Flow) 을 상환재원으로 삼는 금융 방식.
  • 차입은 SPC(특수목적법인) 을 통해 이루어지며 사업주는 Non 또는 Limited Recourse 조건 하에 직접적 상환의무 부담이 제한된다.
  • 기업 신용이 아닌 프로젝트 자체의 경제성·계약구조가 대출 여신 판단의 핵심이다.

2. PF의 주요 특징

(1) Non / Limited Recourse

  • 금융기관은 사업주가 아니라 프로젝트 가치와 현금수입만 보고 대출을 제공한다.
  • 문제가 발생해도 원칙적으로 사업주에게 직접적인 소구를 하지 않는다.

(2) Off-Balance Sheet Financing

  • SPC가 차입하므로 사업주 재무제표엔 부채가 직접 반영되지 않는다.
  • 필요하면 지분율 조정, 공동지배 구조 등을 활용해 연결제외 구조 설계 가능.

(3) Structured Finance

  • 프로젝트 계약 구조(EPC·O&M·LTSA·PPA 등)가 견고하다면 사업주 신용도와 무관하게 부채 조달 여력이 크게 확대될 수 있다.

II. PF 사업 구조와 위험 배분

1. PF 기본 구조

  • Sponsor(사업주): 자기자본 출자, 운영지원 등 보조 약정.
  • SPC: 단일 프로젝트만 수행하는 법인.
  • EPC/O&M/LTSA 업체: 건설·유지보수·성능보장 등 기술적 리스크 분담.
  • Off-taker(전력구매자): PPA·REC 조건에 따라 상업적 리스크 분담.
  • 대주단: 복수 금융기관이 공동으로 대출 제공(Syndication).

2. 위험 배분의 원칙

PF의 핵심은 “사업 리스크를 계약으로 얼마나 세밀하게 배분했는가”.

리스크 담당 주체 방식
건설 EPC 책임준공, 지체상금(LD), 성능보장
발전량·기술 O&M/LTSA/OEM 가용률 보장, 성능 보장
상업적 위험 Off-taker PPA 단가·REC 보장 수준
사고·재해 보험 건설·운영 보험

EPC 책임준공의 특징

  • 신재생 PF에서는 부동산처럼 EPC의 채무인수는 요구하지 않음.
  • 다만 금융기관은 EPC에게 별도 책임준공확약서를 받아 준공 의무를 직접 보장받는다.
    (EPC 계약은 SPC와 EPC 사이의 계약이기 때문에 금융기관이 직접 확인을 필요로 함)

III. PF와 기업금융(CF)의 비교

구분 PF 기업금융(CF)
차입 주체 SPC 기업
상환 재원 프로젝트 현금흐름 기업의 재무력·신용
소구권 없음 또는 제한 사업주 직접 상환의무
분석 기준 FS·기술·계약·현금흐름 담보·기업 신용
담보 사업계약(EPC·O&M·PPA 등) 물적담보·보증

IV. PF 조달 절차(Process)

전체 흐름:

① 금융실사 → ② 금융조건 확정 → ③ 대주단 모집 → ④ 금융약정·대출 실행


1단계. 금융 실사(Due Diligence)

  • 사업계획·재원조달 계획 검토
  • EPC·O&M·LTSA·PPA 계약조건 협상/확정
  • 기술·법률·보험 실사
  • IM(Information Memorandum) 작성

2단계. 금융조건 협의 및 확정

  • Debt-sizing(대출금 규모) 계산
  • 금리·만기·약정조건 협상
  • 금융주선기관(Mandated Lead Arranger) 선정

3단계. 대주단 모집(Syndication)

  • 현장 실사(Site Visit)
  • 금융기관 내부 심사 승인
  • 대출 확약서(LOC) 제출 → PF 사실상 성공

4단계. 금융 약정 및 최초 인출

  • 금융약정서(CTA) 체결
  • 인출 선행조건(CP) 충족 후 First Drawdown

실제 소요 기간

  • 일반적으로 812주(23개월)
  • 단, 전체 PF 추진 기간은 대부분 사업계약(EPC/O&M/PPA) 확정 속도에 좌우됨.

V. PF를 위한 금융 실사(Due Diligence)

1. 사업 타당성 검토(FS)

주요 내용

  • 산업·시장·전력제도 분석(RPS, PPA 등)
  • EPC/O&M/LTSA/PPA 등 사업계약 검토
  • 재무모델 구축(IRR·DSCR·민감도 분석)
  • 사업 위험요소 및 대응방안 정리
  • 사업참여자 역량·신용도 평가

FS 보고서 표준 구성

  1. 프로젝트 개요 및 부지
  2. 사업 구조(SPC·지분)
  3. 총투자비·재원조달 계획
  4. 주요 사업계약 요약
  5. 제도·시장 분석
  6. 기술 실사 요약
  7. 재무모델·현금흐름 분석
  8. 민감도 분석
  9. 위험요소 및 대응전략
  10. 사업참여자 분석

2. 기술 실사(Technical DD)

주요 항목

  • 입지/기후조건(일사량·풍속·재해 이력 등)
  • 모듈·인버터·배치·설계 검토
  • 송전·계통 접속 가능성(한전 접속 조건)
  • 발전량 시뮬레이션(P50·P90·P95)
  • 인허가 진행 사항 및 잔여 리스크 평가

발전량 시뮬레이션 핵심(P50 vs P95)

  • P50: 평균적인 예상 발전량(50% 확률로 초과)
  • P95: 매우 보수적인 발전량(95% 확률로 달성 가능)
  • 대출 규모는 보통 P95 기준 DSCR이 1.1 이상 되어야 충족된다.

3. 법률 실사(Legal DD)

  • 사업계약(EPC/O&M/LTSA/PPA)의 법적 유효성 검토
  • 인허가·지분·부지 관련 법적 리스크 확인
  • 금융약정과 충돌 여부 검토

4. 보험 실사(Insurance DD)

  • 건설·운영·배상보험 구성 검토
  • 보험한도, 자기부담금, 보상범위의 적정성
  • 금융약정에서 요구하는 보험조건 충족 여부 확인

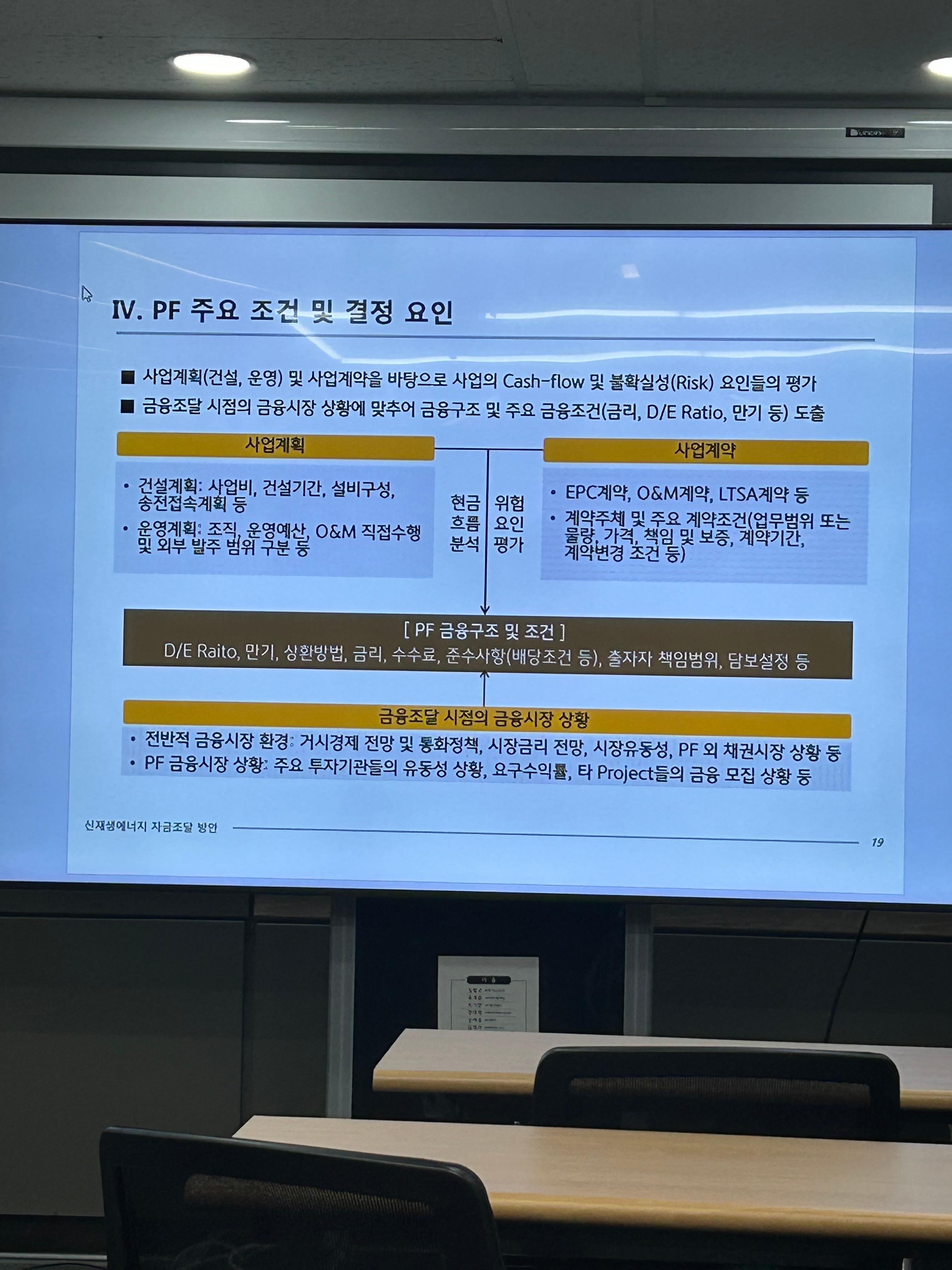

VI. PF 주요 조건과 결정 요인

1. Debt Ratio(대출금 비중) 결정 원리

기본 원칙

  • 대출이 많을수록 사업주의 Equity IRR은 증가
  • 너무 많으면 금융기관의 원리금 상환 리스크 증가

실제 결정 방식

  • 기술 실사 기반 P95 발전량 기준 DSCR ≥ 1.10 충족하는 범위까지 대출 확대

신재생 PF 통상 수준

  • 태양광: 85~90%
  • 풍력: 70~85%
  • 연료전지: 75~85%

2. PF의 주요 조건(Key Terms)

  • 대출금 규모(Leverage)
  • 조달 금리 및 구조
  • 만기(Tenor)
  • 상환 방식(스컬핑 포함)
  • DSRA(부채상환적립계정)
  • 담보(SPC 지분·계좌·사업계약 담보)
  • 배당조건
  • 재무약정(DSCR Covenant 등)
  • 출자자 약정(Sponsor Support)
  • 인출 선행조건(CP)

VII. 실무적 논의 사항(Q&A 핵심 정리)

1. EPC 책임준공 수준

  • 채무인수까지 요구하지 않음(부동산 PF와 차이).
  • 다만 금융기관은 별도 책임준공확약서를 요구해 준공 의무를 직접 확보한다.

2. 사업계약은 PF 이전에 대부분 확정되어야 하나?

  • 정식 계약 체결은 PF 직전에 하더라도
    주요조건(성능보장·가용률·가격·기간 등) 은 PF 실사 전에 사실상 확정되어 있어야 한다.
  • 이유: 사업계약 조건이 현금흐름(영업이익·DSCR)에 직접 영향을 주기 때문.

3. PF 최소 사업규모

  • 대주단 구성이 가능한 최소 규모는 보통 300억~500억 수준.

VIII. 결론 요약

  1. PF의 본질은 프로젝트의 계약 구조(EPC/O&M/PPA)를 통해 위험을 안정적으로 배분하는 구조 설계이다.
  2. 전체 PF 추진기간은 금융절차보다 사업계약 확정·인허가 확보 속도가 좌우한다.
  3. 대출금 규모는 P95 발전량 기준 DSCR 1.1 이상 충족이 핵심 기준이며, 신재생 PF는 높은 레버리지 구조가 특징이다.

2교시


1. PF(Project Financing) 개요 및 기본 구조

1) 정의

  • 특정 프로젝트에서 발생하는 현금흐름(Cash Flow)을 상환 재원으로 삼는 금융 구조.
  • Non / Limited Recourse 방식
    • 스폰서(사업주)는 직접 채무자가 아니라, 별도 SPC(프로젝트 회사)를 설립해 그 회사를 통해 차입.
  • 스폰서의 재무제표와 어느 정도 분리되는 부외금융(Off-Balance) 성격을 가질 수 있음.

2) 핵심 특징

  • 부외금융 효과
    • SPC 차입이므로 스폰서의 부채비율 규제·약정에 덜 묶임.
  • Structured Finance
    • EPC, O&M/LTSA, PPA/REC 등의 계약을 조합해
      ▷ Cash Flow의 “충분성 + 안정성”을 먼저 설계
      ▷ 그 구조를 전제로 PF 조달(대출·지분·메자닌)을 붙이는 방식.

2. PF 대출 구조: 만기·상환·통제장치

2-1. 만기 및 상환 구조

  1. 만기(Loan Tenor)
  • 일반적으로 전체 만기 20년 내외로 설계.
  • 운영 기간(예: RC‧PPA 20년 계약)에 맞추되,
    대출 만기는 그보다 1~2년 먼저 끝나도록 테일 기간(Tail Period) 확보
    → 예: 운영 20년, 대출 18년 만기.
  1. 거치기간(Construction / Grace Period)
  • 공사 중에는 현금 유입이 없으므로 원금 상환 불가.
  • 공사 지연 리스크를 고려해 보통 2년 내외로 여유 있게 설정.
  1. 상환기간(Repayment Period)
  • 준공 후 운영기간 동안 발생하는 매출(CF)로 원리금을 상환.
  • 상환 방식:
    • 원리금균등, 원금균등 등 프로젝트 CF에 맞춰 설계.

2-2. 인출 선행조건(CPs: Conditions Precedent)

대출 실행 전에 반드시 충족해야 하는 조건. “돈 풀기 전 체크리스트”

  1. 자본금(EQ) 선납입
  • 약정 자본금 전액이 먼저 납입되어야 함.
  1. 주요 사업 계약 체결
  • EPC(건설), O&M/LTSA(운영·장기보수), PPA·REC(매출계약) 등
    → PF의 현금흐름 구조를 결정하는 핵심 계약이 모두 체결되어 있어야 함.
  1. 담보 설정 완료
  • 사업부지(또는 지상권), SPC 지분, 계좌 등에 대한 근저당·근질권 설정.
  1. 인출 요청 금액의 적정성 입증
  • 공사비 PF의 경우, 인출금액 대부분이 기성 공사비이므로
    ▷ 감리·검수 보고 등 기성 검증 서류를 근거로 인출 승인.

2-3. 담보(Securities) 및 자금관리(Cash Flow Waterfall)

  1. 주요 담보 대상
  • 사업부지: 토지 또는 지상권에 대한 근저당.
  • 주요 사업시설: 발전설비, 계통연계 설비 등에 대한 담보.
  • SPC 지분: 스폰서가 보유한 SPC 지분에 대한 근질권.
  • 예금 계좌: 차주의 주요 계좌에 대한 근질권 및 자금관리 약정.
  • 보험금 청구권: 화재·설비 사고 등 보험 청구권에 대한 질권.
  • 주요 사업계약의 지위/권리 양도:
    • SPC에 문제가 생길 경우, 대주단이 계약 당사자로 “스텝 인(step-in)”해서
      직접 사업을 인수·운영할 수 있도록 권리 양도 구조를 확보.
  1. 자금 흐름 구조(Waterfall) 예시

1) 매출 유입(PPA·REC 등)
2) O&M 비용·세금 등 필수 운영비
3) 이자 상환
4) 원금 상환
5) DSRA(부채상환적립계정) 적립
6) 잔여분 배당(Equity Distribution)


2-4. 출자자 약정(Sponsor Undertakings)

PF 구조상 가장 취약한 리스크를 스폰서가 “한정 범위”에서 보완하는 장치

  1. 추가 출자·자금 보충 약정
  • 총투자비 초과(Cost Overrun) 발생 시, 스폰서가 추가 자본 투입 약정.
    • 공사기간: 한도 없는 추가 투자 약정이 일반적.
    • 운영기간: “원리금 상환 부족분 △△억까지” 등 한도 설정 방식도 사용.
  1. 준공 보증(Completion Support)
  • EPC 신용도가 부족하거나 공사 난이도가 높은 경우,
    스폰서가 “공사 실패 시 내가 책임지고 준공 확보”를 약정.
  1. 운영·연료 리스크 보완
  • 예: 연료전지에서 부생수소 공급량·가격 리스크
    → 실제 공급량이 예상보다 부족해 현금흐름 부족이 발생하면
    스폰서가 현금 지원(Cash Support)을 제공하는 약정.

2-5. 부채상환적립계정 DSRA (Debt Service Reserve Account)

  1. 개념
  • 향후 3~12개월(통상 6개월) 내 상환해야 할 원리금을 미리 별도 계좌에 적립.
  1. 목적
  • 일시적인 현금흐름 저하에도 원리금 상환이 끊기지 않도록 완충.
  • 대주 입장: 상환 안정성 제고
  • 차주 입장: EOD(기한이익 상실) 위험 완화

2-6. 배당 제한·재무약정(DSCR 등)

  1. 배당 제한(Dividend Restriction)
  • 배당은 아래 조건을 모두 충족해야만 가능:
    1. 대출 원금 상환이 개시된 이후일 것
    2. 상법상 배당 가능 이익 범위 이내일 것
    3. DSCR(부채상환계수) 요건 충족
      • 예시:
        • 직전 연도 단순 DSCR ≥ 1.1
        • 배당 후 누적 DSCR ≥ 1.2
  • 해석:
    • DSCR = 1.0 → 간신히 원리금 상환
    • DSCR = 1.1 → 상환 후 10% 수준의 잉여 CF가 남는 상태
      → “상환 안정성 확보 후 배당”이라는 원칙.
  1. 재무약정(Financial Covenants)
  • 부채비율, DSCR 등을 모니터링하나,
    • 신재생 PF는 대출비율이 90%까지도 올라가는 구조가 많아
      부채비율 약정은 제외되고, DSCR 중심 약정만 두는 경우도 많음.

3. PF 조달 경쟁력 제고: 리스크 배분과 계약 구조

PF의 평가는 결국 “현금흐름의 충분성 + 안정성”이고,
이 중 “안정성”은 EPC / O&M / PPA 구조에 의해 좌우된다.

3-1. EPC(건설) 계약

  1. 선호 구조
  • Turn-key + 총액 확정(Lump-sum)
  • 설계·조달·시공(EPC)을 묶어 EPC가 공사 리스크 대부분을 부담.
  1. 인허가·민원 책임 분배
  • 사업 허가 등은 사업자가, 공사 단계 인허가·민원은 EPC가 책임지는 등
    역할 분담이 명확할수록 금융조달에 유리.
  1. 계약 변경·해지 조항
  • 공사 기간 연장, 해지 권한이 EPC에게 과도하게 유리하면
    → 준공 시점·비용 불확실성↑ → PF 불리.
  1. 지체상금(LD)
  • 공사 지연 시 발생하는 추가 이자비용·수익 지연분을
    충분히 커버하는 수준의 LD율·상한 필요.

3-2. O&M / LTSA(운영·장기보수 계약)

  1. 계약 기간
  • PF 대출 만기에 맞춰 20년 내외 장기 계약이 이상적.
  1. 비용 구조
  • 총액 확정 / 일정 단가 확정 구조로,
    계약 변경·해지 요건을 제한 → 비용 변동성 최소화.
  1. 성능 보증(Availability·Efficiency)
  • 태양광: 발전량·발전시간 + 시스템 효율 보증
  • 풍력: 가동률(Availability) 중심 보증
  • 연료전지: 가동률 + 효율(Efficiency) 보증
  1. 보증 주체의 신용도
  • 같은 조건이라도 “누가 보증하느냐”에 따라 PF 평가·금리·레버리지 달라짐.
    → 신용도가 낮으면 스폰서 보증 추가로 보완.

3-3. 매출 계약: REC / PPA

  1. 가격 구조
  • 장기 고정가격 또는 이에 준하는 안정적 가격 구조 필요.
  • SMP·시장가격 변동에 과도하게 노출되면 PF가 어려움.
  1. 계약 기간
  • 최소한 대출 만기 이상의 계약기간 필요.
  1. 변경·해지 조항
  • 구매자가 사유를 들어 쉽게 재협상·해지할 수 있는 구조는 PF 불리.
  1. Off-taker 신용도
  • 공기업·대기업·우량사가 Off-taker일수록
    → 대출한도↑, 금리↓, 요구 DSCR↓ 등 PF 조건이 개선.

4. 정책자금·정책펀드 활용

4-1. 신재생에너지 금융지원 사업(정책자금)

  1. 지원 대상
  • RE100 태양광, 마을·농어촌 태양광 등.
  1. 자금 용도
  • 설비 및 부대설비 구입
  • 계통 연계비 포함 공사비
  • 설계·감리비 및 시운전비 등
  1. 기본 조건(대표 예시)
  • 한도: 태양광 기준 300억 내외
  • 기간: 5년 거치 + 10년 분할 상환(총 15년)
  • 지원 비율:
    • 중소기업 80% 이내
    • 중견기업 65% 이내
    • 대기업 35% 이내

※ 선정 경쟁이 치열해 “되면 좋고, 안 되면 일반 PF” 정도의 마인드가 필요.


4-2. 미래에너지펀드 등 정책성 펀드

  1. 구조
  • 산업은행 + 5대 시중은행(KB, 신한, 우리, 하나, NH) 출자로 조성된
    총 5조원 규모 블라인드 펀드(5단계)
  1. 역할
  • 신재생사업(태양광·풍력·연료전지 등)에 후순위 대출·지분투자(모험자본) 공급
  • 스폰서의 초기 자본금 부담 완화 + 레버리지 구조 개선.

5. 신재생 PF Case Study 요약

5-1. 제주한림 해상풍력(100.8MW, 2022년)

  • 총투자비: 약 6,300억
    • 해상공사비 비중 매우 높음 → 해상 프로젝트 특유의 고비용 구조.
  • 자본구조
    • 자기자본 약 14%, 타인자본 약 86%(선순위 + 후순위 대출)
  • 주요 출자자
    • 한전, 중부발전, 현대건설 등 공기업 + 대형 건설사 참여
      → EPC/O&M 리스크 분담 및 신용도 보강.
  • 특징
    • 설계·해상·육상·터빈·O&M이 여러 계약자로 나뉠 경우 인터페이스 리스크가 큼.
    • 이를 대형 건설사·공기업 중심으로 재구조화하여 PF 성사.

5-2. 에너루트 부생수소 연료전지(77.88MW, 울산)

  • 총투자비: 약 3,650억
    • 자본금 930억(25.5%), 선순위 대출 2,720억(74.5%)
      → 태양광·풍력 대비 높은 Equity 비율(연료·기술 리스크 반영).
  • 출자자: 롯데케미칼, SK디스커버리, 에어리퀴드코리아 등
    → 부생수소 공급·연료 안정성 확보.
  • 사업 구조
    • 연료: 롯데케미칼과 19년 장기 공급 계약
    • 전력판매: 한전에 20년 장기 고정 계약(CHPS 구조)
  • EPC/LTSA
    • EPC: 삼천리ES
    • 장기보수: 두산퓨얼셀, 한수원 등
      → 장기 성능 및 유지보수 리스크 관리.
  • 핵심 포인트
    • 연료 수급 리스크는 스폰서·공급계약으로 완충.
    • 안정적인 연료+전력 가격 구조로 CF를 “채권형” 수준으로 만들고,
      여기에 PF 레버리지를 얹는 구조.

5-3. 태평염전 태양광(137MW, 2025년)

  • 구성: 밭·소금 태양광 100MW + 영농형 37MW.
  • 총투자비: 2,650억
    • 출자금 265억(10%), 선순위 대출 2,385억(90%)
      레버리지 90% 수준의 고레버리지 구조.
  • 대출 조건
    • 20년(2년 거치 + 18년 원금균등),
    • 대출기간 전체를 통틀어 고정금리 적용.
  • PPA 구조
    • SK이노베이션과 20년 장기 고정 PPA
      → SMP 변동 리스크 최소화, 수익 예측성↑
  • 출자·계약자
    • 출자: SK이노베이션(SI) + Nuveen Infrastructure(FI)
    • EPC: 탑선(책임 준공, 발전량 보증 3년)
    • O&M: 부산정관에너지(20년 고정 계약)
  • 핵심 포인트
    • 매출이 20년 고정 PPA로 “채권처럼” 안정적이기 때문에
      LTV 90% 고레버리지를 허용할 수 있었던 구조.

6. 수익성과 레버리지 구조

  1. 프로젝트 IRR
  • 신재생 PF 자체 IRR: 대체로 5~6% 수준
    → “고수익 투자”라기보다 안정형 인프라 자산에 가까움.
  1. 대주단 금리
  • 최근 기준: 고정금리 4% 중후반 수준(시장 환경에 따라 변동).
  1. Equity IRR
  • 대출 비중 70~90%, 대출 금리가 프로젝트 IRR보다 낮으면
    → 레버리지 효과를 통해 스폰서 IRR은 8~10% 수준으로 상승.

7. 실무 시사점

  1. PF는 “계약 구조 비즈니스”
  • 동일한 발전소라도
    • 누가 EPC를 맡는지
    • O&M·LTSA 조건이 어떤지
    • PPA/REC 오프테이커가 누구인지에 따라
      → PF 가능 여부, 대출한도, 금리, 요구 DSCR이 완전히 달라진다.
  1. 출자자 약정은 예외가 아니라 기본 도구
  • 공사비 초과, 준공 지연, 연료 부족, 성능 저하 등
    가장 취약한 리스크 하나 정도는 스폰서가 제한된 범위에서 책임지는 구조가 일반적이다.
  1. 정책자금·정책펀드는 “옵션”이 아니라 전략
  • 사업 자체 IRR은 높지 않기 때문에,
    Equity / Mezzanine / 선·후순위 대출을 어떻게 조합하느냐가 경쟁력의 핵심.
  1. 계통 연계·해상공사·대규모 계통 투자
  • 특히 해상풍력·대규모 태양광의 경우
    계통 접속·해저케이블·변전소 등 인프라 리스크가 PF의 별도 핵심축.
    → “계통 리스크를 누구(한전·사업자·스폰서)가 어떻게 부담할 것인가”가 초기 설계의 관건.
